Доживем до понедельника
Отопительный сезон должен начаться 15 октября и ни днем позже
Со следующего понедельника в дома саратовцев и на объекты социальной сферы придет долгожданное тепло. Так должно быть в идеале. Но вот вопрос: успеют ли ответственные лица за оставшиеся дни привести в готовность № 1 теплотрассы и котельные?
Чтобы разобраться в ситуации «на месте», губернатор лично провел рейд по различным объектам жилищно-коммунального хозяйства Саратова. В поездке Павла Ипатова сопровождали министр строительства и ЖКХ региона Дмитрий Федотов, представители Волжской ТГК по области, администрации города и районов.
– Мы сегодня проинспектируем ряд объектов, от состояния которых зависит благополучие людей в осенне-зимний период, – сказал губернатор после посещения котельной на улице Барнаульской, 6 «В». – Вот эта котельная, которая должна обеспечить теплоснабжением 17 жилых домов и 3 объекта социальной сферы, в хорошем состоянии, готова к работе в отопительный сезон. Однако в Саратове имеются и проблемные объекты. Их мы тоже сейчас осмотрим.
Следующим адресом проверки стала школа №16 Заводского района, где сейчас устанавливается оборудование для перевода с парового отопления на водяное.
– Паровое отопление – это уже анахронизм: большие расходы, затраты, – отметил Павел Ипатов. – Как мы видим, работы по переходу на водяное отоплением идут, но до начала отопительного сезона остаются считанные дни, а сделать предстоит еще многое. В ближайшее время здесь следует полностью завершить все работы, выполнить опрессовку, провести пробную топку и начать отопсезон, чтобы в школе было комфортно и безопасно учиться.
На ул. Брянской (еще один адрес, по которому побывали участники рейда) заменяются теплокарманы и трубы теплотрассы. Здесь уже выстроены четыре индивидуальных тепловых комплекса для распределения давления и учета горячего и холодного водоснабжения. Губернатор ознакомился с новыми объектами и выразил уверенность, что в отопительный сезон жилые дома района войдут вовремя.

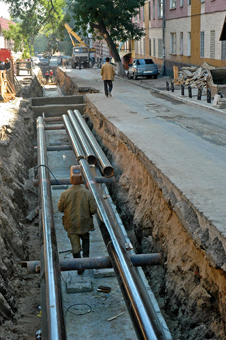

Затем Павел Ипатов побывал на ул. Жуковского. Там ведется замена трубы диаметром 530 мм. Работа идет полным ходом, в круглосуточном режиме. Это не удивительно: меняемый аварийный участок имеет протяженность свыше 500 м. От того, когда удастся реанимировать проблемную теплотрассу, зависит «погода в доме» для 2 тыс. жителей СХИ, а также функционирование нескольких объектов социальной сферы. На момент проверки большую часть магистрали уже заменили. Но сделать остается все равно много. Кроме того, из-за вынужденных «раскопок» проезжей части образовались гигантские пробки, которые тянулись вдоль ботанического сада до ул. Танкистов.
Как пояснили представители Волжской ТГК, к работе специалисты компании приступили лишь в середине сентября. Но это не их вина. Просто очень долго решался вопрос о передаче проблемной теплотрассы в собственность энергетиков. Теперь компания трудится на пределе возможного: времени остается совсем мало.
– Трудно, конечно, но до начала отопсезона уложимся, – заверили губернатора энергетики.
Павел Ипатов оценил темпы работ, но в беседе с журналистами не скрыл озабоченности ситуацией:
– Волжская ТГК купила эту трубу в сентябре, а должна была в мае! Этим была обязана своевременно озаботиться администрация Саратова: ведь это ее дело обеспечить подготовку к зиме. Я еще в марте подписал распоряжение о подготовке к новому отопительному сезону, необходимые средства были выделены во 2-м квартале, то есть своевременно. Нужно было вовремя решать подобные вопросы: в начале лета или даже раньше. А когда они решаются в сентябре, то что получается? На этой трубе теперь «сидят» губернатор, министр ЖКХ, администрации города и района, руководство Волжской ТГК. А этого нам не нужно! Надо, чтобы все было сделано вовремя, чтобы каждый занимался своим делом.
Подводя итоги поездки, глава области отметил, что город готов к отопсезону на 99%. Но еще остаются объекты, составляющие как раз тот 1%, где проблемы до сих пор не решены.
– Несмотря на хорошую процентную отчетность, мы сегодня не можем сказать, что город полностью готов к отопительному сезону. Я как губернатор заявляю жителям: ежедневно мы будем смотреть, где еще работы не завершены, и принимать меры, чтобы ликвидировать к 15 октября оставшиеся очаги неготовности, – пообещал Павел Ипатов.
КОММЕНТАРИЙ
Дмитрий ФЕДОТОВ, министр строительства и ЖКХ области:
– Вхождение в отопительный сезон всегда проходит непросто. Не секрет, что коммунальным хозяйством в 90-е годы занимались по остаточному принципу. Однако в последние годы имеются явные подвижки к лучшему. Мы в ходе подготовки к отопительному сезону 2007–2008 годов старались сосредоточиться на решении наиболее болевых вопросов.
В настоящее время готовность к отопительному сезону по области составляет 99%, а все проблемные объекты мы знаем поименно. Ситуацию контролируем ежедневно. Есть еще незавершенные объекты, однако все они войдут в отопсезон своевременно: приложим для этого все силы. На текущий момент решаем вопрос со снабжением теплом домов пос. Тепличный Саратовского района – здесь проблемная теплотрасса. Были сложности в Перелюбском районе, в пос. Смородинка (имелись большие долги перед железной дорогой), однако компромисс найден, и местные жители без отопления не останутся. Что касается Балашова, техническая готовность теплоснабжающих организаций здесь высокая, жилфонд также подготовлен к зиме. Проблема в том, что хоть данные предприятия и погасили долги за газ, они попали в реестр ненадежных плательщиков, с точки зрения газовиков, которые теперь требуют предоплату. Но и тут найден компромисс: частичная предоплата, а конечный расчет уже в процессе оказания услуг. Так что проблем со своевременным началом отопительного сезона, надеюсь, удастся избежать.
Опубликовано: «Новые времена в Саратове» №40 (249)
Автор статьи: Владимир ГРИГОРЕНКО
Рубрика: ЖКХ
